確定建築垃圾綜合處置項目的經濟成本,需遵循 “全生命周期成本核算” 原則,覆蓋前期投入、運營過程、後期處置三大階段,同時結合項目規模、工藝選擇、資源化目標等核心變量。以下是具體的成本構成及核算方法:
一、 前期投入成本(一次性固定成本)
這部分成本是項目啟動前的必要支出,與項目規模、選址、工藝複雜度強相關,屬於沉沒成本,核算時需細化到設備、基建、合規等維度。


土地成本
核算依據:項目選址(城郊工業用地 / 建築垃圾消納場改造)、土地麵積(需滿足原料堆放、生產線布置、成品倉儲需求,通常日處理 100 噸需占地約 5 畝)。
成本構成:土地出讓金 / 租金、場地平整費(渣土清運、場地硬化)、圍擋及綠化工程費。
示例:城郊工業用地租金約 10 萬~20 萬元 / 畝・年,5 畝場地年租金約 50 萬~100 萬元。
設備采購與安裝成本

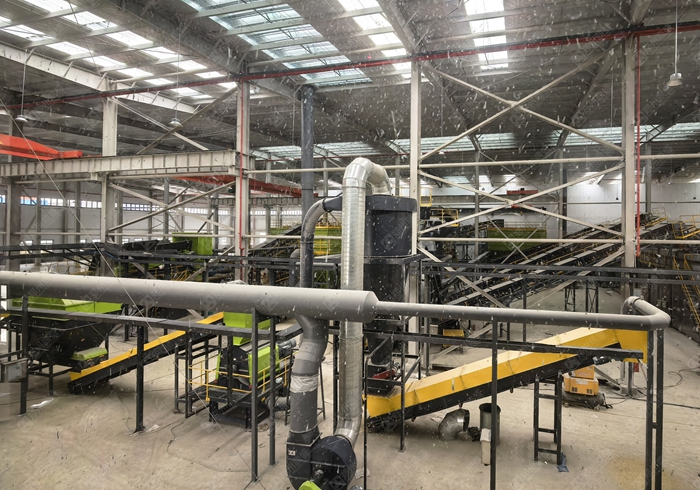

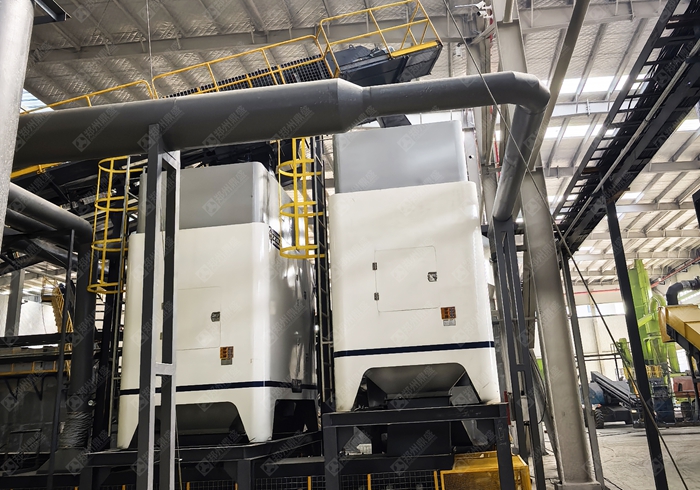

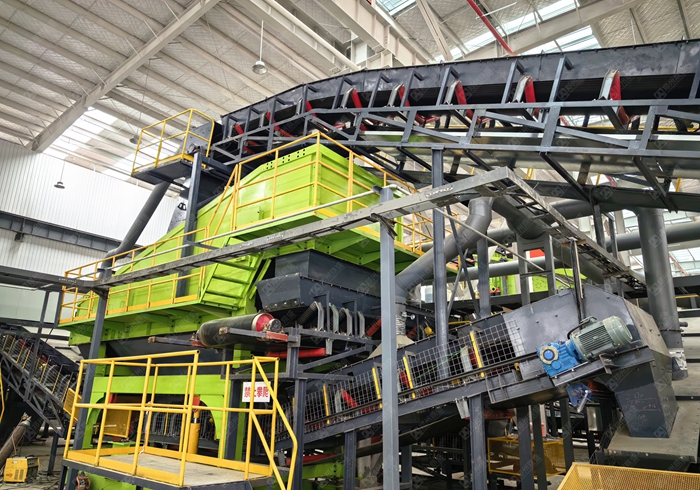

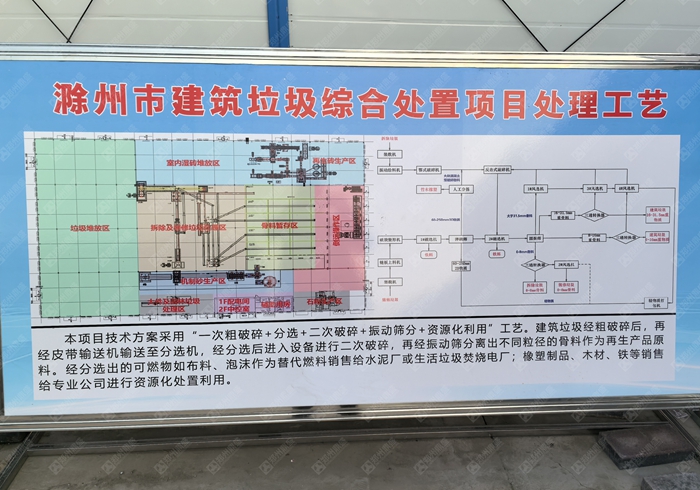

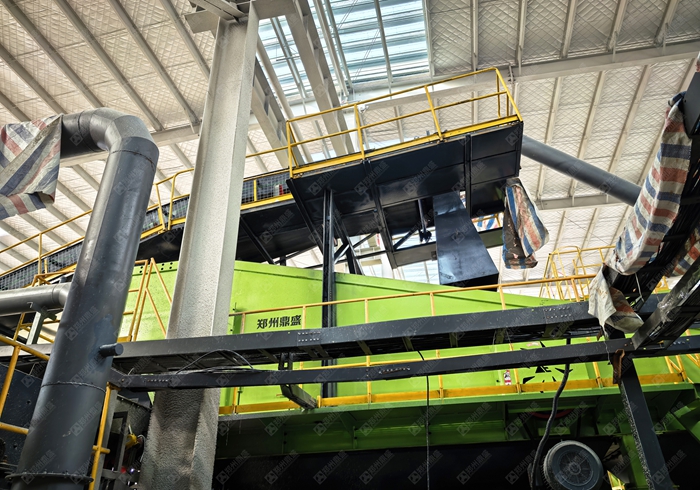

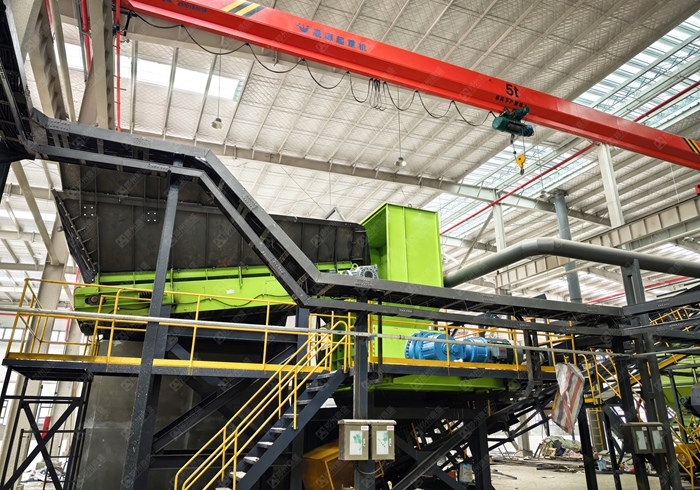

核心設備:破碎機(顎式 + 反擊式)、篩分機(振動篩 / 滾筒篩)、分選設備(磁選機、渦電流分選機、風選機)、輸送機、水洗係統(若有)、環保設備(除塵、降噪、汙水處理)。
成本差異:小型項目(日處理<200 噸)設備投資約 500 萬~1000 萬元;中型項目(200~500 噸)約 1500 萬~3000 萬元;大型項目(>500 噸)配套自動化係統,投資可達 5000 萬~1 億元。
附加成本:設備運輸費、安裝調試費、備品備件購置費(約占設備總價的 5%~10%)。


合規性成本
審批費用:立項備案費、環評報告編製費、安評費、建築垃圾處置資質申請費。
配套工程:排汙許可證辦理、消防驗收工程、電力接入工程(生產線功率通常在 100~500kW,需核算增容費)。
二、 運營過程成本(持續性變動成本)
這部分是項目運營期的核心支出,直接影響項目盈利能力,與日處理量、原料雜質占比、人工效率強相關。
原料采購 / 清運成本
付費清運:項目方支付建築垃圾清運費用,價格約 15~30 元 / 噸(受運輸距離影響,距離每增加 10km,費用增加 5~10 元 / 噸)。
收費進場:向施工單位收取消納費,價格約 20~50 元 / 噸(適用於建築垃圾產量大、消納場稀缺的地區,可覆蓋部分清運成本)。


兩種模式:
額外成本:原料分揀預處理費(裝修垃圾雜質占比高,需人工分揀,成本約 5~10 元 / 噸)。
人工成本
人員配置:生產操作工(破碎、篩分、分選環節)、設備維修工、環保專員、管理人員。
成本核算:按人均月薪 5000~8000 元計算,小型項目需 10~15 人,月人工成本約 5 萬~12 萬元;大型項目需 30~50 人,月人工成本約 15 萬~40 萬元。
優化方向:自動化分選設備可減少人工數量,初期設備投資高,但長期可降低人工成本。

能耗成本
電力成本:生產線核心能耗來自破碎機、篩分機、輸送機,單位處理能耗約 5~10kW・h / 噸,按工業電價 0.8 元 /kW・h 計算,成本約 4~8 元 / 噸。
水費(若含水洗工藝):水洗環節單位耗水量約 0.5~1m³/ 噸,水費 + 汙水處理費約 5~10 元 / 噸;采用水循環係統可降低至 2~3 元 / 噸。
設備運維成本
維修費:破碎機錘頭、篩網等易損件需定期更換,費用約占設備總價的 2%~5%/ 年;大型項目年維修費可達 50 萬~200 萬元。
保養費:潤滑油、濾芯等耗材費用,約 1~2 元 / 噸。
環保運營成本
除塵係統:布袋除塵器的濾袋更換、電費,約 1~2 元 / 噸。
汙水處理:沉澱池清淤、藥劑費,約 0.5~1 元 / 噸。
固廢處置:分揀出的危險廢棄物(油漆桶、廢膠)需委托有資質單位處置,費用約 200~500 元 / 噸(按雜質占比 1% 計算,分攤成本約 2~5 元 / 噸)。
三、 後期處置成本(收尾 / 殘值成本)
不可利用殘渣處置成本經過分選加工後,仍有部分無法資源化的殘渣(如淤泥、塗料結塊),需送至合規消納場處置,費用約 20~50 元 / 噸,殘渣占比通常為 5%~10%,分攤成本約 1~5 元 / 噸。
設備殘值與場地修複成本
設備殘值:建築垃圾處理設備折舊年限約 8~10 年,殘值率約 10%~15%,核算時需考慮折舊分攤(年折舊率約 8.5%~11.25%)。
場地修複:項目結束後需對場地進行土壤修複、植被恢複,費用約 5 萬~20 萬元 / 畝,需按項目運營年限分攤。
四、 成本核算關鍵技巧
單位成本對標法:計算噸均處置成本(總成本 ÷ 總處理量),小型項目噸均成本約 80~150 元,中型項目約 60~100 元,大型項目因規模效應可降至 40~80 元。
敏感性分析:重點關注原料清運距離、人工工資、再生產品售價三個變量,例如運輸距離增加 20km,噸均成本可增加 10~20 元。
資源化收益衝抵成本:再生骨料、廢金屬等產品的銷售收入可直接衝抵處置成本,例如再生骨料售價 50~80 元 / 噸,若資源化率達 80%,噸均收益可達 40~64 元,大幅降低淨成本。
